Cambio de Transformador y mantenimiento preventivo en la Estación Caazapá

Domingo, 27 de Mayo de 2012

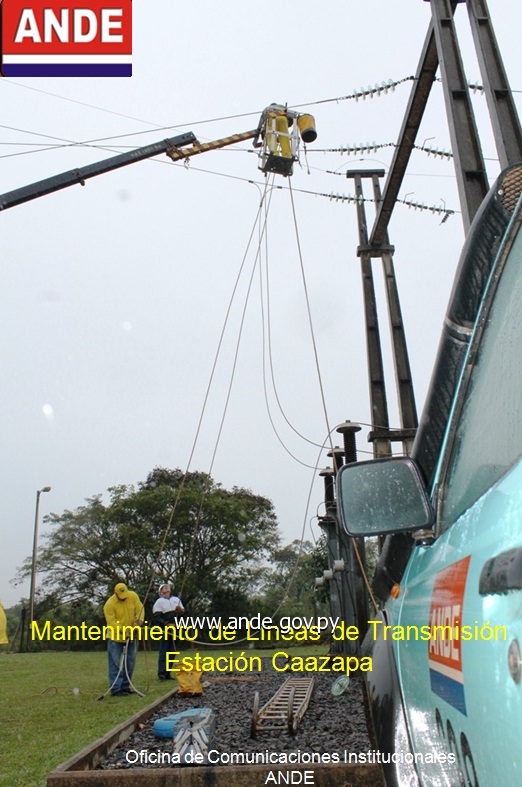

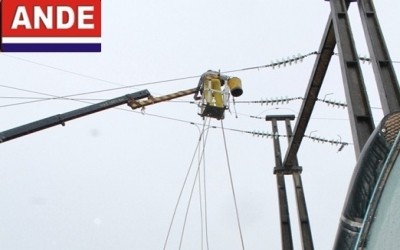

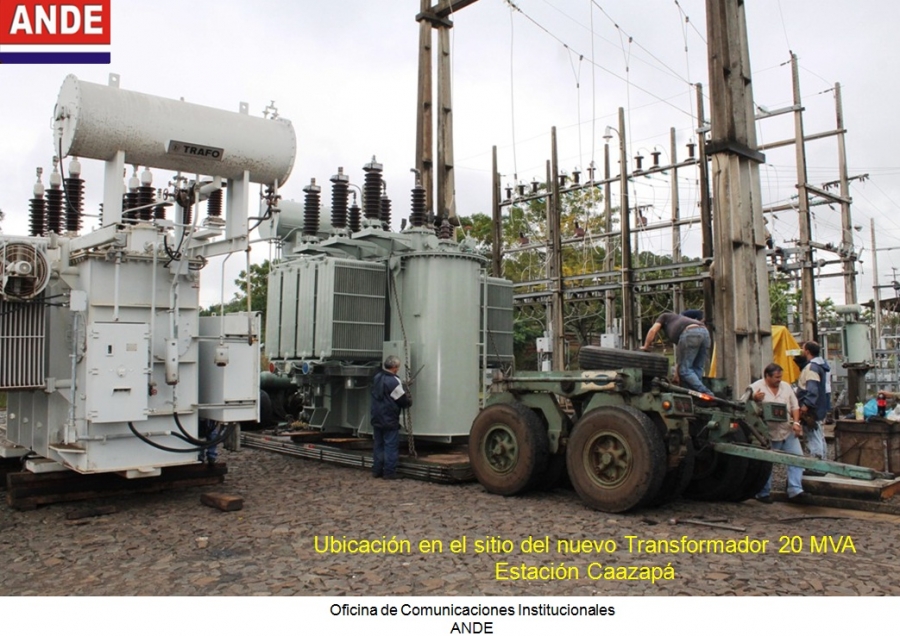

El día domingo 27 de mayo del corriente año, la ANDE realizo trabajos de mantenimiento programado en la Estación Caazapá, donde se realizo el cambio de transformador de 10 MVA que convierte 66.000 voltios en 23.000 voltios, por otro de mayor potencia de 20 MVA (también de 66 kV a 23 kV), aumentando así el doble de la capacidad de la mencionada Estación, con ello la empresa asegura la capacidad de provisión del servicio eléctrico por varios años en el Dpto. de Caazapá.

 Estos trabajos comenzaron con el corte del servicio por 10 min. a las 07:00 horas de la mañana, transfiriendo parte de la carga de la ciudad sobre el alimentador de 23.000 Voltios que viene de la Estación Paso Pe, volviendo el servicio aproximadamente a las 07:10 horas, quedando algunas compañías sin servicio como ser Boquerón, San Agustín y Buena Vista. Los trabajos finalizaron después de lo previsto, puesto que las inclemencias del tiempo dificultaron las tareas, reponiendo el servicio y normalizado después de las 16:00 horas.

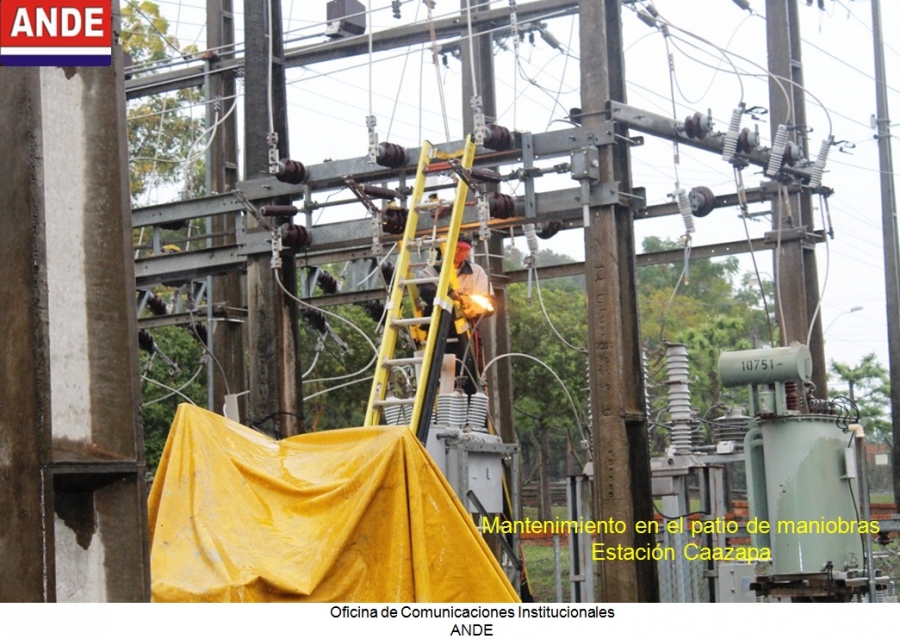

 También la ANDE aprovechó para ejecutar tareas de mantenimiento preventivo de los equipos de potencia, puesto que los mismos no se podían realizar por encontrarse energizados, los aisladores de las barras de 23.000 Voltios fueron substituidas, se realizaron trabajos de mantenimiento de los equipamientos de la sala de mando o de control de la Estación y otros trabajos, informó el Ing. Claudelino Espínola, Jefe de la Div. de Mantenimiento de Transmisión.

 Estos trabajos contaron con la asistencia de la Unidad de Seguridad Industrial, quienes verificaron y estuvieron atentos que los trabajos se ejecuten dentro de las normas de seguridad, explicó el Sr. José Ferrer de la Oficina de Calidad y Seguridad Ocupacional de la ANDE.

 Los Dptos. de Equipos de Transmisión, Dpto. de Protecciones y Mediciones, Dpto. de Transmisión Sur, Dpto. de Mantenimiento de Equipos de Distribución, Dpto. de Transmisión Centro, la mayoría de la Div. de Mantenimiento de la Gerencia Técnica y de la Dirección de Distribución, fueron las unidades que participaron en estos trabajos que forman parte de la programación anual de trabajos que encara la ANDE, participando así mas de 50 funcionarios técnicos, mas de 15 vehículos, camiones y grúas de la empresa.

 Estos trabajos fueron ejecutados dentro de lo programado, de acuerdo a los procedimientos técnicos y operativos de la empresa, sin embargo la inclemencia del tiempo dificultó reponer en servicio en el tiempo previsto.

 Los Dptos. de Mantenimiento que ejecutaron estos trabajos, posteriormente quedaron en la zona verificando y monitoreando el desempeño del nuevo transformador instalado, para evitar o subsanar cualquier inconveniente que pueda presentarse.

 Estos trabajos fueron comunicados con gacetillas para la prensa a los medios locales del departamento, así como el día sábado 26 de mayo del corriente, los funcionarios Lic. Richard Rodriguez Jefe del Dpto. de Operacion de Distribucion Zona Centro, el Sr. Aldo Chamorro Jefe del Dpto. de Distribución Regional Caazapa y el Jefe de la Oficina de Comunicaciones Institucionales de la ANDE Ing. Bladomiro Britez, informaron por las radios locales sobre los trabajos a ser ejecutados el día domingo. La radio Yerutí FM 103.9 entrevisto a los mencionados funcionarios quienes comunicaron y aclararon algunos puntos sobre el comunicado distribuido, respondieron algunas consultas y quedando así satisfecha la prensa local, quienes agradecieron que la ANDE se aproxime así a sus clientes y explique los trabajos y las ventajas de los mismos para mejora del servicio eléctrico en la zona.

 La AdministraciónNacionalde ElectricidadANDE continúa con una programación de mantenimientos preventivos durante esta época del año, aprovechando que la carga en el sistema eléctrico es menor y tratando de evitar la menor interrupción de servicio, por ello se realizan estos trabajos los fines de semana, algunas veces de madrugada o con pequeñas interrupciones para cambiar la carga de una Estación a otra, comunicando previamente estos trabajos, por medio de gacetillas de prensa, en la página WEB www.ande.gov.py, por las redes sociales y presencialmente por los medios radiales y televisivos locales del evento.

GALERIA DE FOTOS

 Fuente: Div. de Mantenimiento de Transmisión, Dpto. de Operación de Distribución Zona Centro, Oficina de Calidad y Seguridad Ocupacional.



Oficina de Comunicaciones Institucionales de la ANDE

PR/OCI/95/2012

También le puede interesar

Trabajos programados en la Región Metropolitana para el Sábado, 18 de mayo de 2024

ZONA 01: Magallanes desde Tte. Rojas Silva hasta Tte. Otazú, Avda. Pozo Favorito desde Escaur ...

Trabajos programados en la Región Metropolitana para el Domingo, 19 de mayo de 2024

ZONA 01: Cap. Pedro Villamayor desde Avda. Mcal. López hasta Tte. Víctor Heyn. Dr. Ped ...

Trabajos programados en la Región Metropolitana para el Lunes, 20 de mayo de 2024

ZONA 01: Río Verde e/ Molas López y Cap. Rivas. Barrio Mburucuyá - Asunci&oacut ...

Se realizó la segunda feria artesanal de productos reciclados en la ANDE

En conmemoración al Día Mundial del Reciclaje, celebrado el 17 de mayo de cada a&ntild ...

Trabajos programados en la Región Este para el Domingo, 19 de mayo de 2024

ZONA 01:Parte del Centro Urbano de San Alberto, calle Bernardino Caballero. Alto Paraná. H ...
