ANDE evalúa avance de metas institucionales 2025 con miras al próximo verano
Sabado, 11 de Octubre de 2025

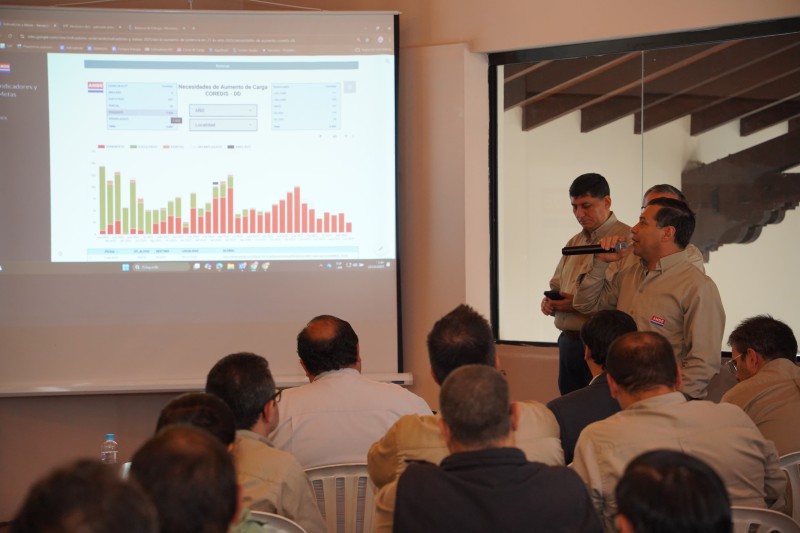

El presidente de la ANDE, Ing. Félix Sosa, se reunió con ejecutivos y funcionarios de la Gerencia Comercial, las Direcciones de Distribución y de Gestión Regional, y otras áreas misionales, con el fin de ajustar las tareas para alcanzar el 100 % de las metas institucionales previstas, a fin de brindar un servicio eléctrico confiable y continuo durante la próxima temporada estival 2025-2026.
La jornada incluyó la revisión de estrategias para mejorar la eficiencia comercial, centrándose en la reducción de pérdidas eléctricas y la disminución de la morosidad, donde se informó que, al cierre del mes de septiembre del año en curso, se redujo 2,4 puntos porcentuales respecto a diciembre de 2024, quedando actualmente en 19,8 %.
En el ámbito de la distribución de energía a nivel nacional, se evaluaron los proyectos de modernización y mejora del sistema, que abarcan el cambio de conductores desnudos por protegidos (Media Tensión) y preensamblados (Baja Tensión), el mantenimiento preventivo de las redes, la construcción y ampliación de nuevas líneas, la instalación de transformadores y la mejora del alumbrado público mediante la instalación y reparación de equipos.
Entre los indicadores de Distribución, se destaca que ya se han instalado 366.000 kVA en nuevos transformadores, lo que representa el 86,2 % de la meta para el año 2025. Asimismo, ya se han realizado trabajos de mantenimiento integral en 246 alimentadores de 23 kV a nivel país, alcanzando un avance del 73,8 % de la meta institucional. En cuanto al cambio de conductores desnudos por protegidos en 23 kV, ya se han ejecutado más de 604 km, lo que corresponde a un avance del 82,8 % de la meta institucional
Esta evaluación constante permite a la ANDE intensificar las tareas necesarias para fortalecer la calidad y continuidad del suministro eléctrico en todo el territorio nacional.
