Repotenciación de línea de transmisión de 220kV y Mantenimiento preventivo en las Estaciones de Luque y San Lorenzo
Lunes, 01 de Junio de 2015
El fin de semana pasado, culminó con éxito los trabajos de repotenciación de la Línea de Transmisión de 220 kV Villa Hayes – Puerto Botánico (doble terna), el primer complemento de la Línea de Transmisión de 500 kV en la zona Metropolitana y mantenimiento preventivo en las Estaciones de Luque y San Lorenzo, departamento Central.

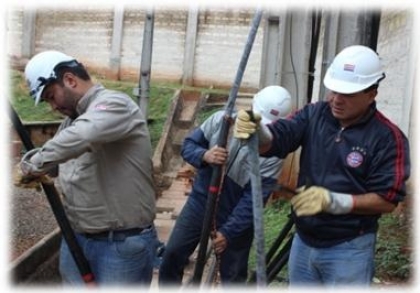

Los trabajos de repotenciación de la Línea de Transmisión de 220 kV Villa Hayes – Puerto Botánico, consistieron en cambio de conductores, con lo cual se duplicará la capacidad de potencia de transmisión de la mencionada línea de 220 kV. Las tareas estuvieron a cargo de la empresa contratista CIE S. A, bajo la directa fiscalización de funcionarios técnicos del Departamento de Supervisión de Líneas de Transmisión, en coordinación con otras Unidades Operativas de la Institución.
Los trabajos se extendieron por un plazo de 7 meses y fueron ejecutados a lo largo de 9,4 kilómetros en doble terna, dando un total de 18,8 kilómetros; la mencionada línea es el primer complemento de la Línea de Transmisión de 500 kV en la zona Metropolitana y tiene salida de la Estación Puerto Botánico, con entrada a la Estación Parque Caballero. Con este trabajo se puede aprovechar la potencia de la Línea de Transmisión de 500 kV, retirando mayor cantidad de potencia de la Estación de 500 kV Villa Hayes.
Por otro lado, se realizó el mantenimiento preventivo de la posición de la Línea San Lorenzo – Luque en la Estación Luque, en donde fueron efectuadas las mediciones de control de la mencionada línea y de los transformadores de potencia N°. 1 y 2, así como la verificación de mando y control de los dos transformadores de potencia.
Además, del citado mantenimiento preventivo de equipos electromecánicos de maniobras y recepción de los mismos, se realizaron otras tareas que consistieron en mediciones y controles de equipos y verificación del sistema de protección de los mismos. También fueron realizadas adecuaciones de los alimentadores N° 12 y 18 de 23.000 Voltios.
Similares trabajos fueron realizados en forma paralela en la Estación San Lorenzo y estuvieron a cargo de funcionarios técnicos dependientes de la Gerencia Técnica y la Dirección de Distribución de la Institución, con la cobertura de la Oficina de Comunicaciones Institucionales de la ANDE.
Es importante mencionar que los mantenimientos preventivos se realizan cada tres años para asegurar el suministro eléctrico a los usuarios ubicados en las zonas de influencias de las mencionadas Estaciones. En la Estación Luque se tiene previsto realizar en breve cambios de conductores para mayor transmisión de energía y por consiguiente, mejor distribución del servicio de energía eléctrica.
